🚴 LA SALLE MULTI-ACTIVITÉS

LE SIGNAL
(Salle Inter Générationnelle Nouvelle pour des Activités de Loisirs)

Des jeunes ont sollicité la commune pour avoir un lieu pour se retrouver. Le souhait de la Commune, qui était de favoriser la rencontre des générations, a incité à placer cette salle contiguë à la salle multifonction et au boulodrome.

Installée dans le quartier "Saint-Anne" à côté de la salle CARPE DIEM, cette salle multi-activités sera un lieu intergénérationnel. Cette future construction regroupera une salle pour les jeunes, une salle multifonction et un boulodrome couvert.



La salle centrale pourra recevoir :

  • Les activités utilisant des tables (cartes, tricot, couture,...)
  • Les activités impliquant un groupement départ et arrivée (randonnée, club cycliste,...)
  • Un atelier cuisine
  • Des conférences et réunions
  • ...
  • Une salle dédiée aux jeunes, équipée d'un câblage sono et informatique,
  • Une salle d'activités diverses, un espace de type office pour un atelier de préparation cuisine,
  • Un bar,
  • Un espace couvert attenant pour la pratique du jeu de boules (bois et pétanque).

Les associations Châtillonnaises disposeront ainsi de salles adaptées à leurs pratiques et nos jeunes Châtillonnais accèderont librement à cette structure pour se retrouver !

10 janvier 2022 : choix de l'architecte pour une étude de faisabilité.
2 septembre 2022 : restitution de l'étude de faisabilité.
14 novembre 2022 : lancement de l'appel d'offres pour la maitrise d'œuvre.
18 janvier 2023 : validation en Conseil municipal, de l'offre du bureau d'études "ATELIER DUNE"
26 janvier 2024 :
remise des offres par les entreprises.

_____________________________________________


Mai 2025 :


Avril 2025 : l'isolation du toit est mise en place puis recouverte par les plafonds

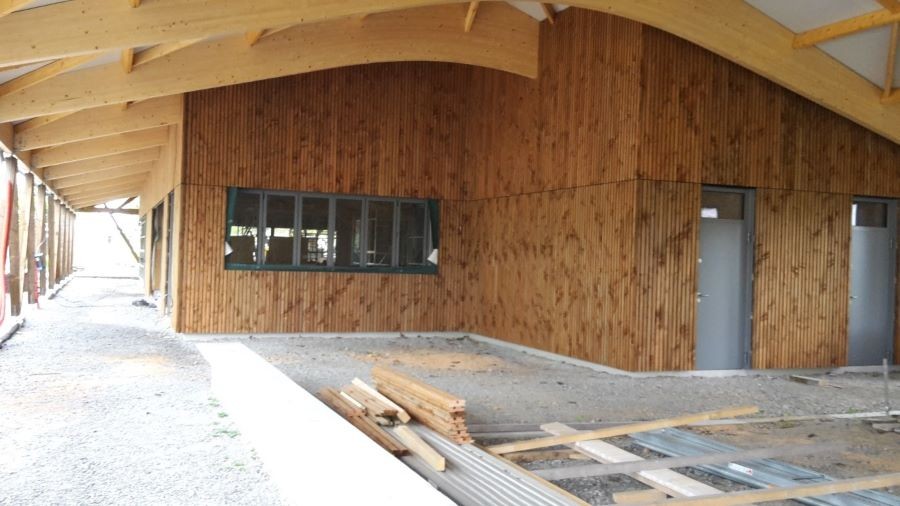

Un bardage en douglas est posé sur les parois abritées :



Février 2025 : un bardage fibrociment protège les parois recevant de la pluie :



L'entreprise commence à poser les menuiseries. Les châssis fixes étant posés, notre boulodrome est à l'abri.



Janvier 2025 : une toiture en bacs acier vient de recouvrir l'ensemble

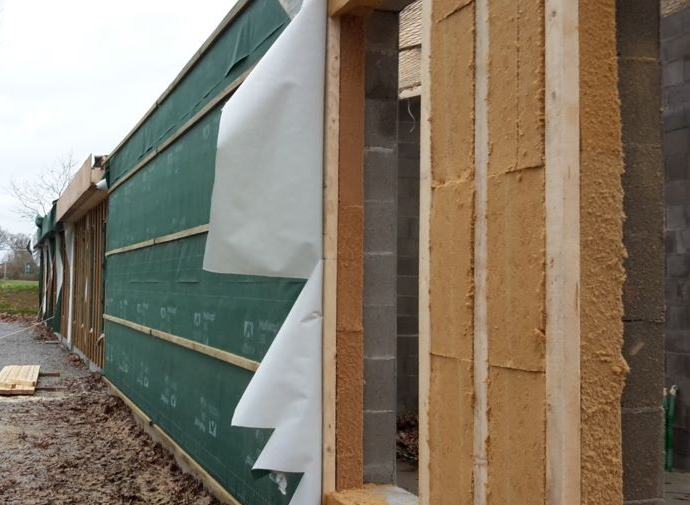

Les parois sont isolées par l'éxterieur, en fibre de bois, puis recouvertes d'un pare-pluie :



La pose des poteaux de la coursive et de la charpente :



🧱 12 octobre 2024 : le gros œuvre est terminé !

Si nous regardons bien, le maçon a respecté la tradition : pour marquer la fin du chantier pour la partie maçonnerie, il a posé le bouquet sur le haut du pignon ! 💐



🏗️ Septembre 2024 : les travaux continuaient...

✅ Après les fondations, la dalle a été coulée.

✅ L'élévation des murs a bien commencé.

✅ Un trou a été creusé afin de placer la cuve de récupération des eaux pluviales. Cette cuve de 30 m³ pourra alimenter les chasses d'eau et permettre un arrosage sans utiliser l'eau potable.



L'isolation extérieure est mise en place : une mousse de verre fabriquée à partir de verre recyclé nous assure une isolation performante


Juillet 2024 : la pose des longrines demande beaucoup de précision...


🏗️ 29 avril 2024 : le chantier débutait...
