SUIVEZ L'ÉVOLUTION DU PROJET AU FIL DES ACTUALITÉS (DE LA PLUS RÉCENTE À LA PLUS ANCIENNE)
| LE SIGNAL = Salle Inter Générationnelle Nouvelle pour des Activités de Loisirs |
Cette construction regroupe une salle pour les jeunes (d'une capacité de 50 places), une salle multifonction (d'une capacité de 149 personnes, destinée aux activités organisées par la mairie et les associations de la commune) et un boulodrome couvert (dont la longueur permet de pratiquer la boule en bois avec des dimensions suffisantes).
La salle centrale peut recevoir :
- Les activités utilisant des tables (cartes, tricot, couture…)
- Les activités impliquant un regroupement départ et arrivée (randonnée, club cycliste...)
- Un atelier cuisine
- Des conférences et des réunions.


10 janvier 2022 : choix de l'architecte pour une étude de faisabilité.
2 septembre 2022 : restitution de l'étude de faisabilité.
14 novembre 2022 : lancement de l'appel d'offres pour la maîtrise d'œuvre.
18 janvier 2023 : validation en Conseil municipal, de l'offre du bureau d'études "DUNE".
26 janvier 2024 : remise des offres par les entreprises.

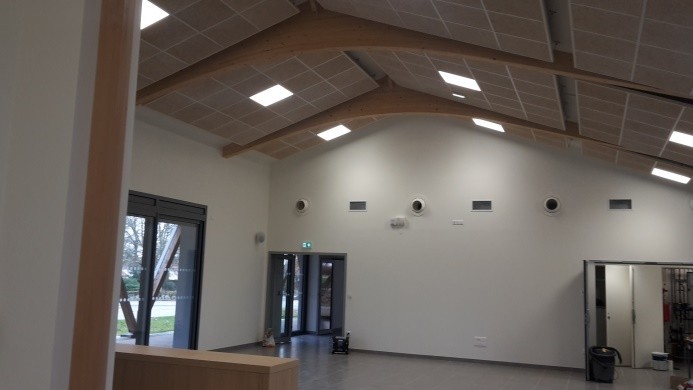

NOVEMBRE 2025 : le chantier de la nouvelle salle, le SIGNAL, est maintenant terminé !




OCTOBRE 2025

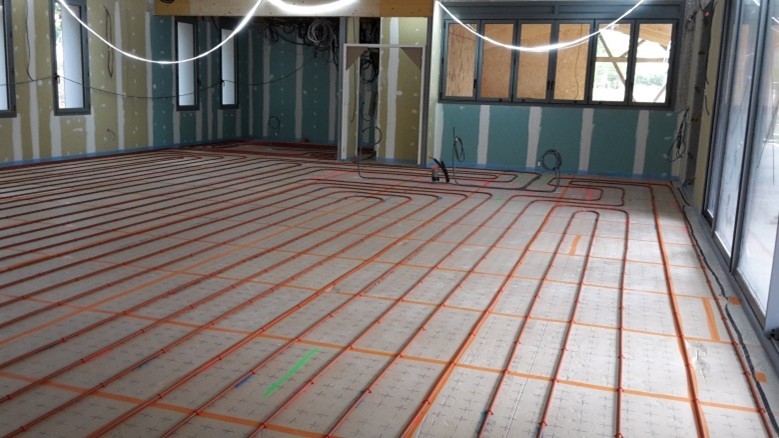

Après le plancher chauffant,

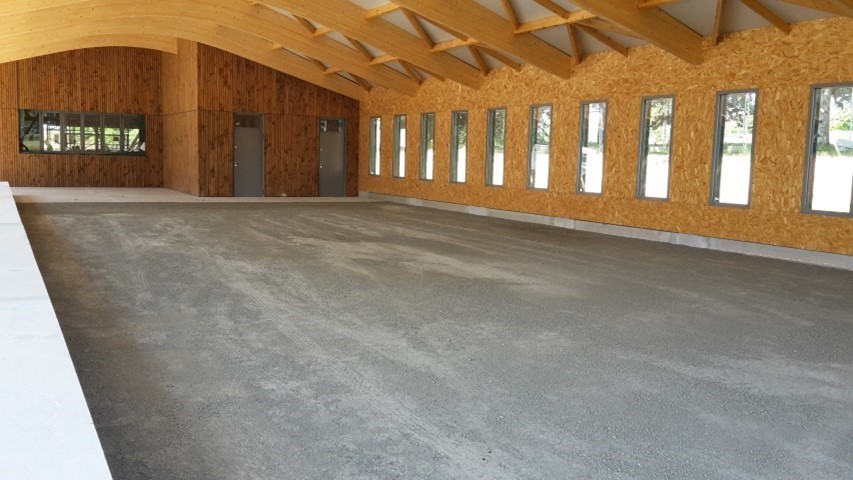

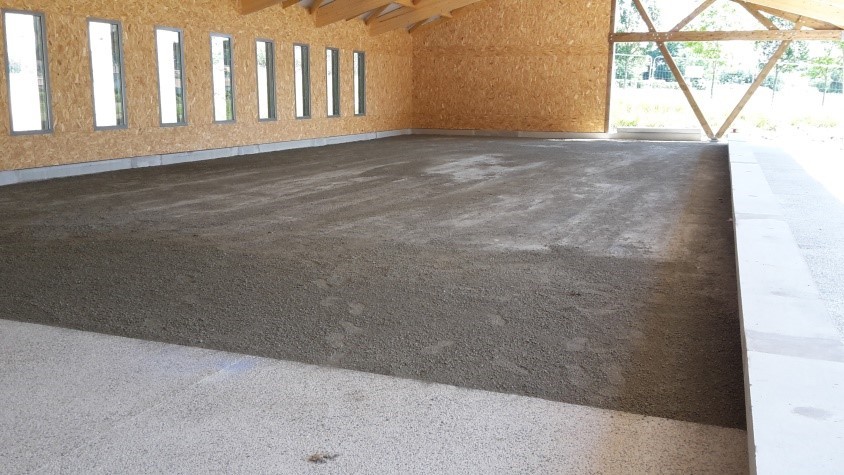

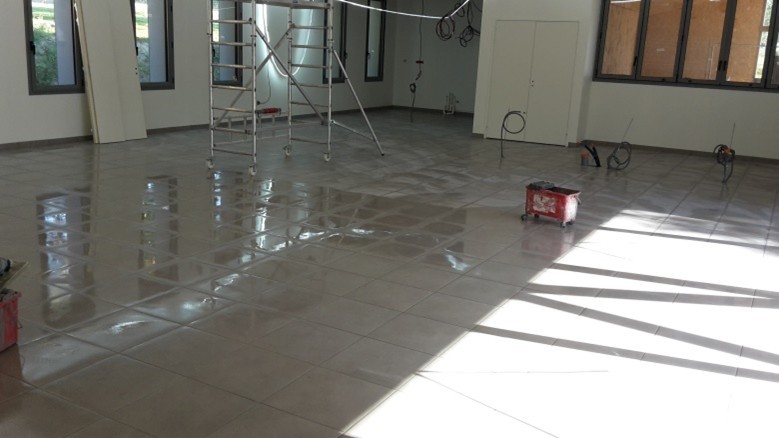

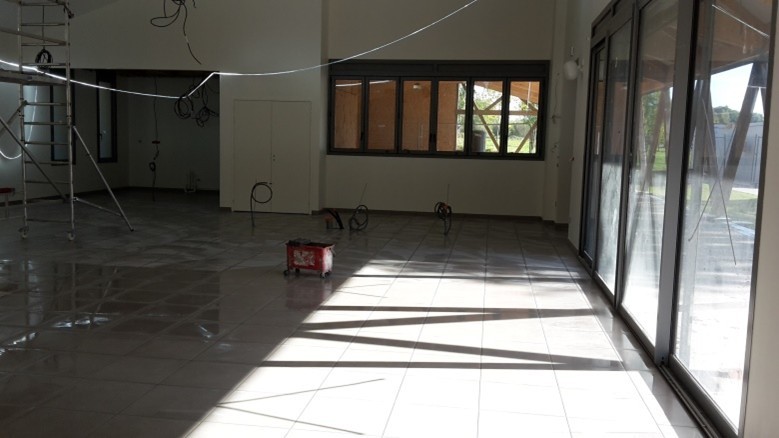

Le carrelage est maintenant terminé :


AVRIL 2025

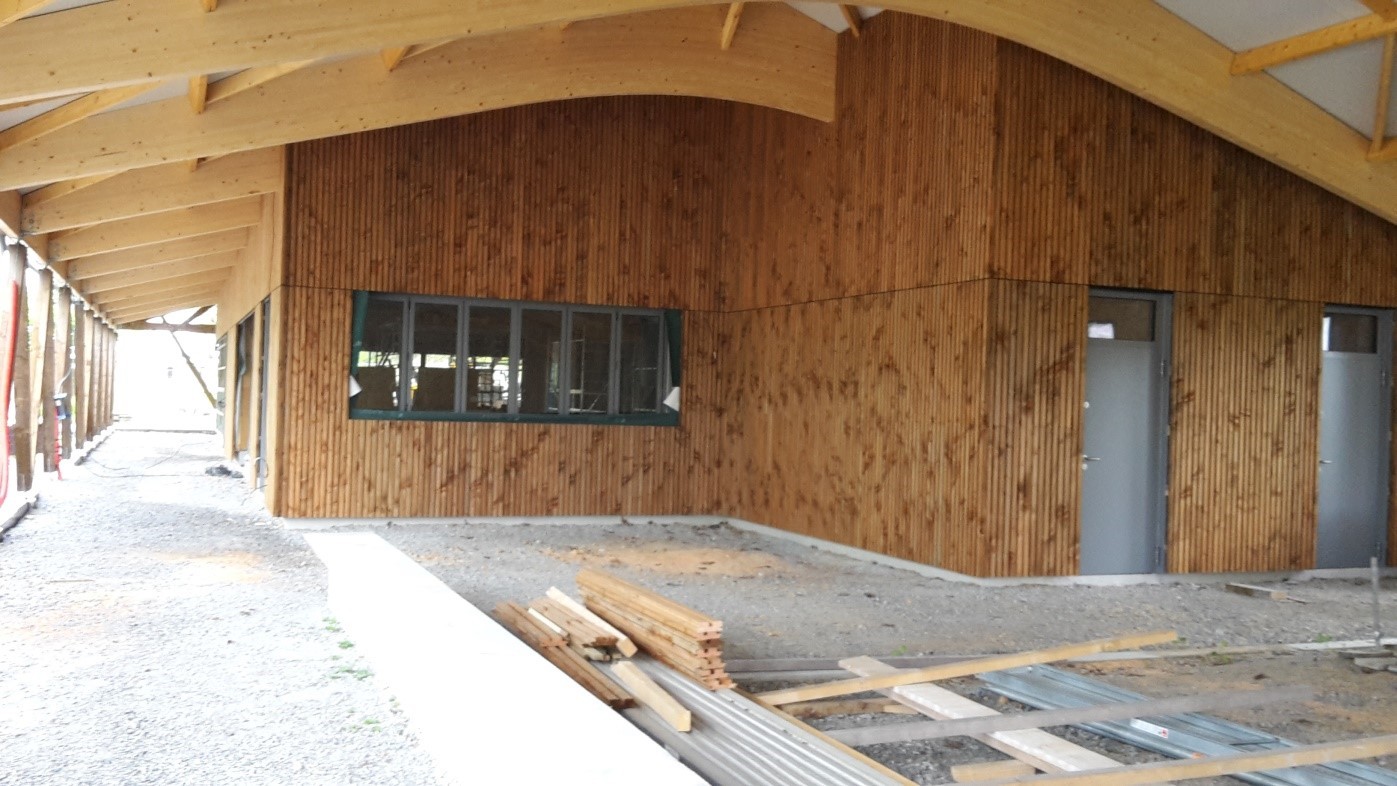

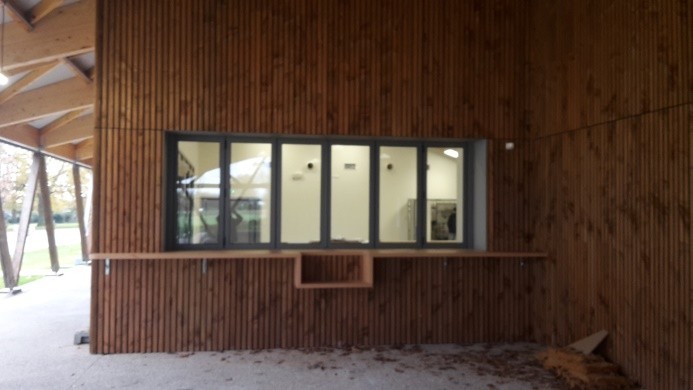

Un bardage en douglas est posé sur les parois abritées :

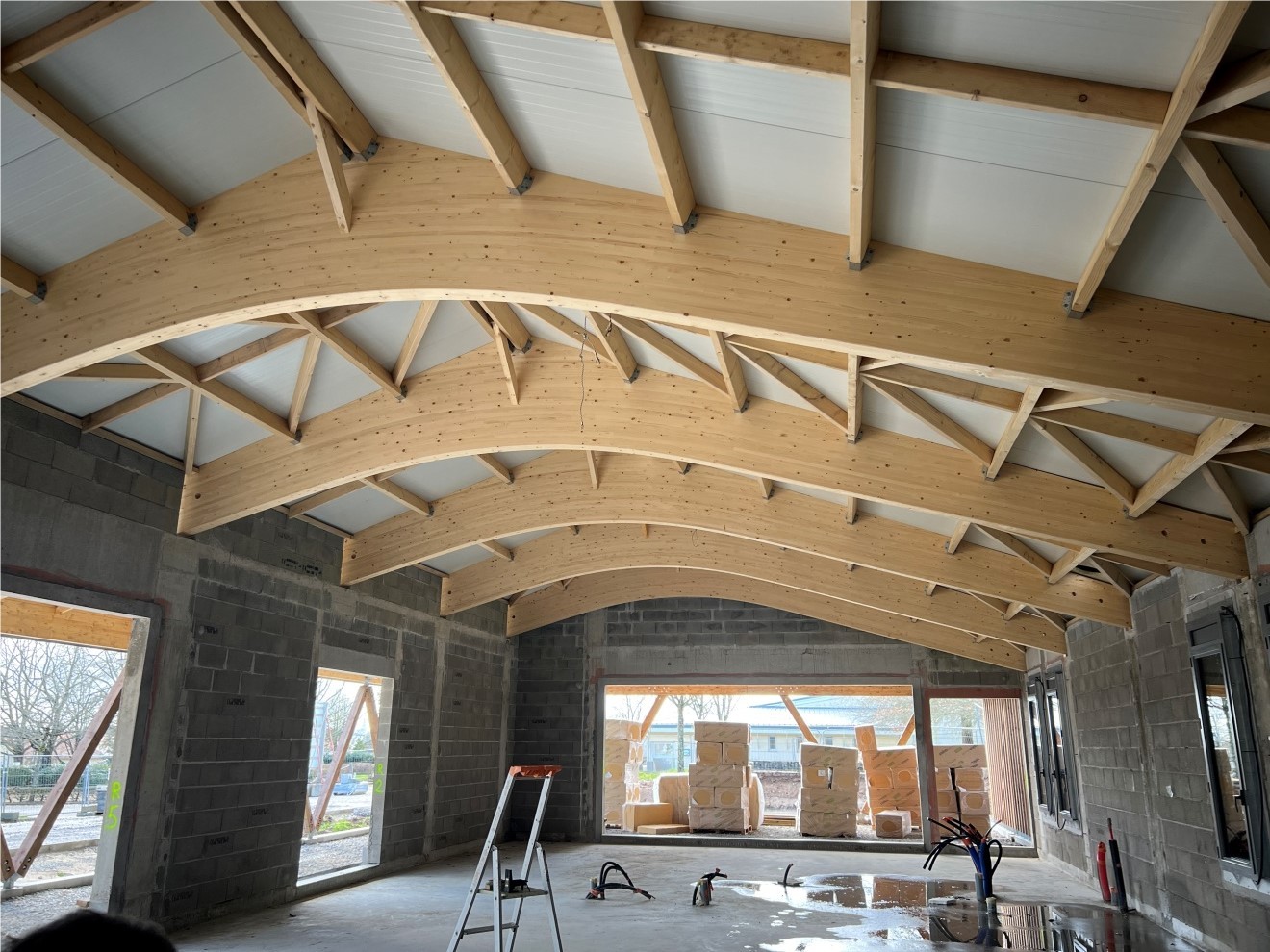

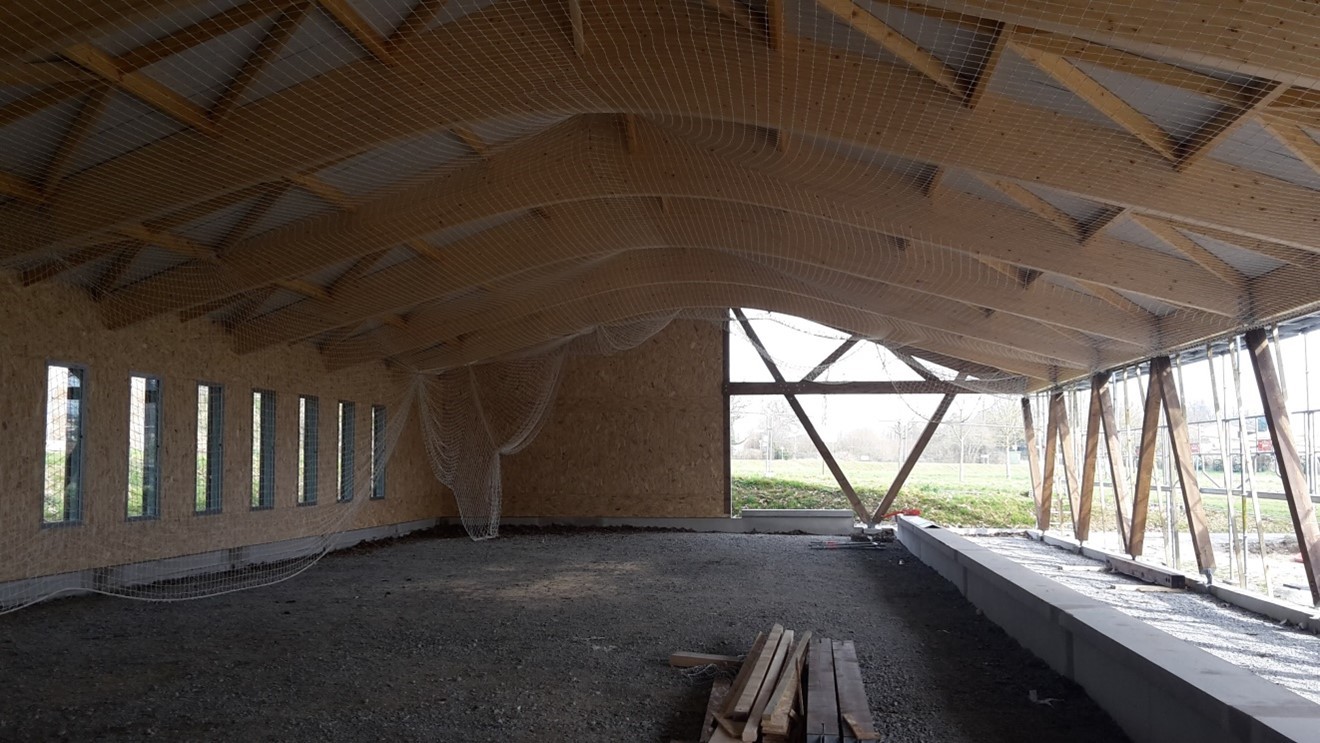

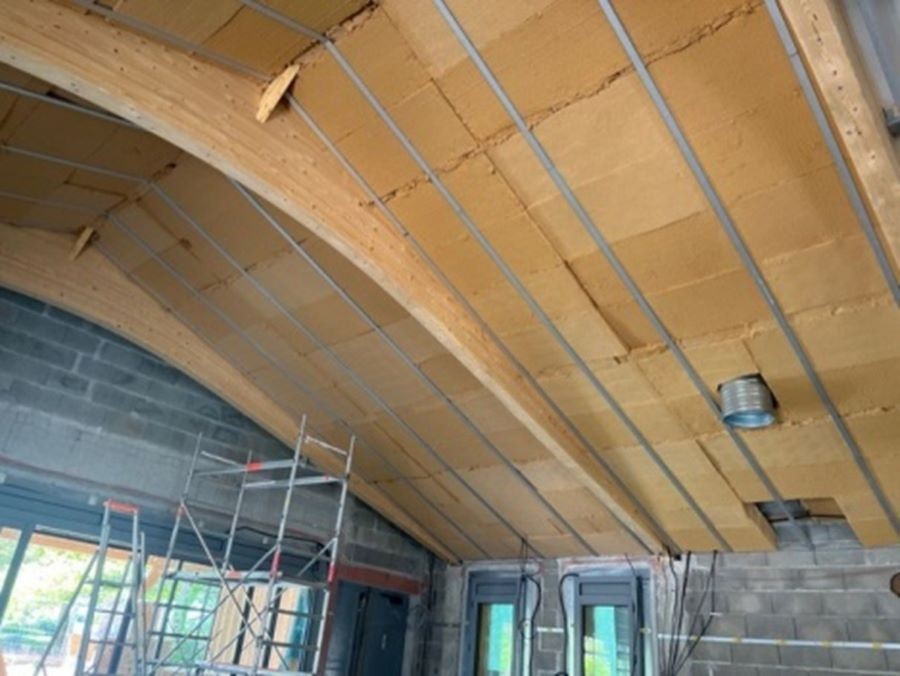

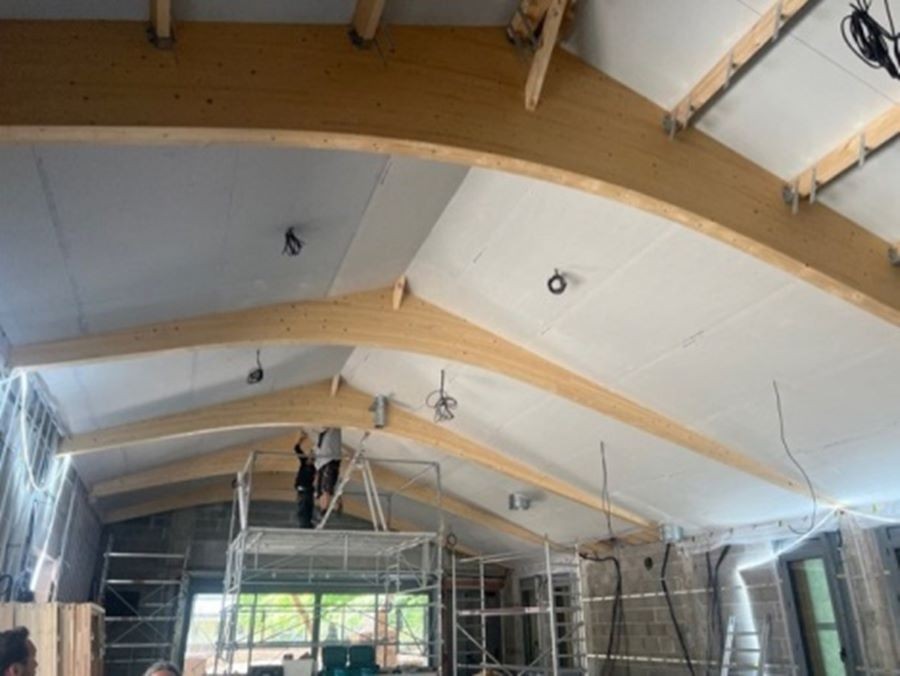

L'isolation du toit est mise en place puis recouverte par les plafonds :

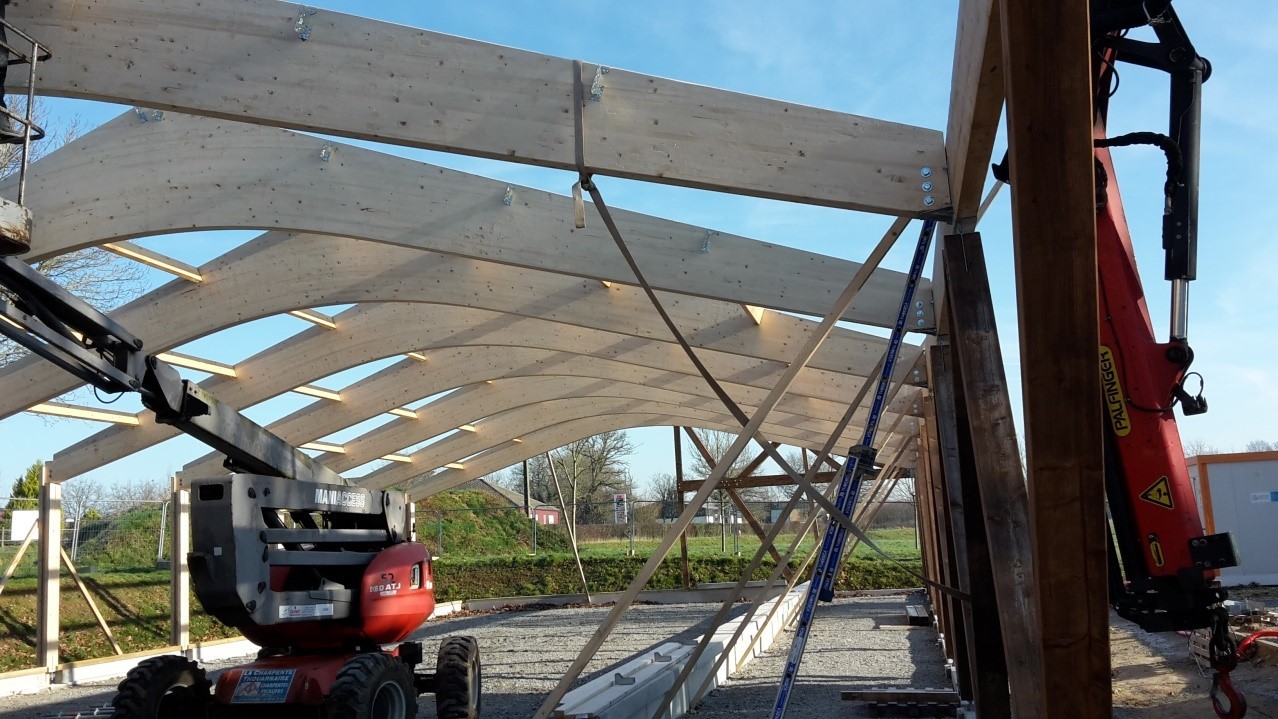

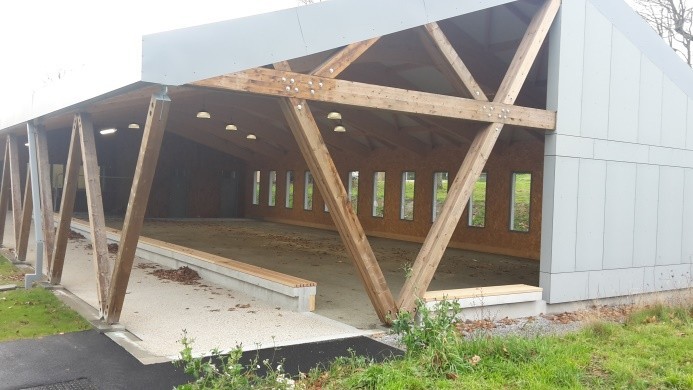

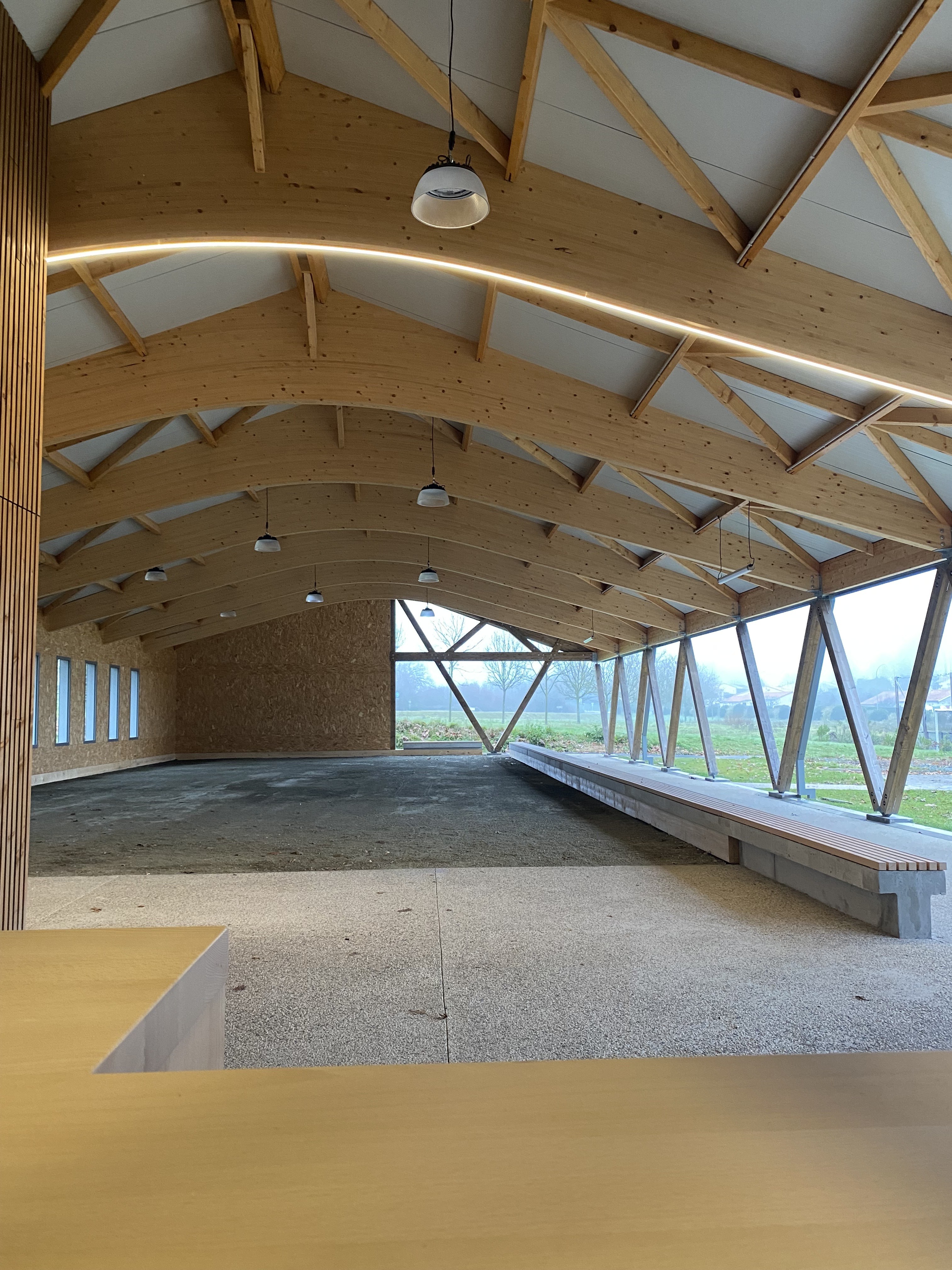

Le boulodrome commence à avoir fière allure :


FÉVRIER 2025
Le menuisier a commencé à poser les portes, les fenêtres et les baies vitrées :

Les châssis fixes étant posés, le boulodrome est à l'abri :

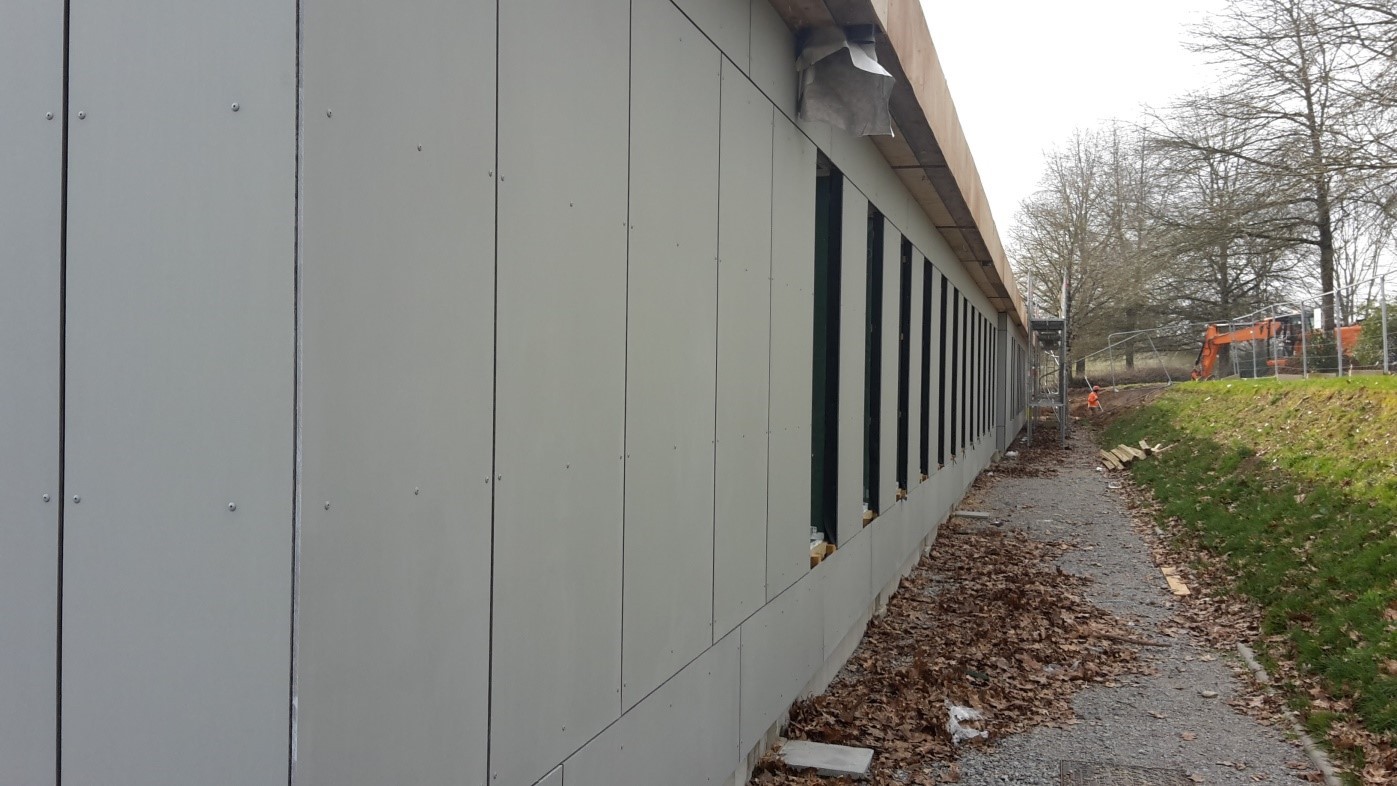

Un bardage fibrociment protège les parois recevant de la pluie :

JANVIER 2025

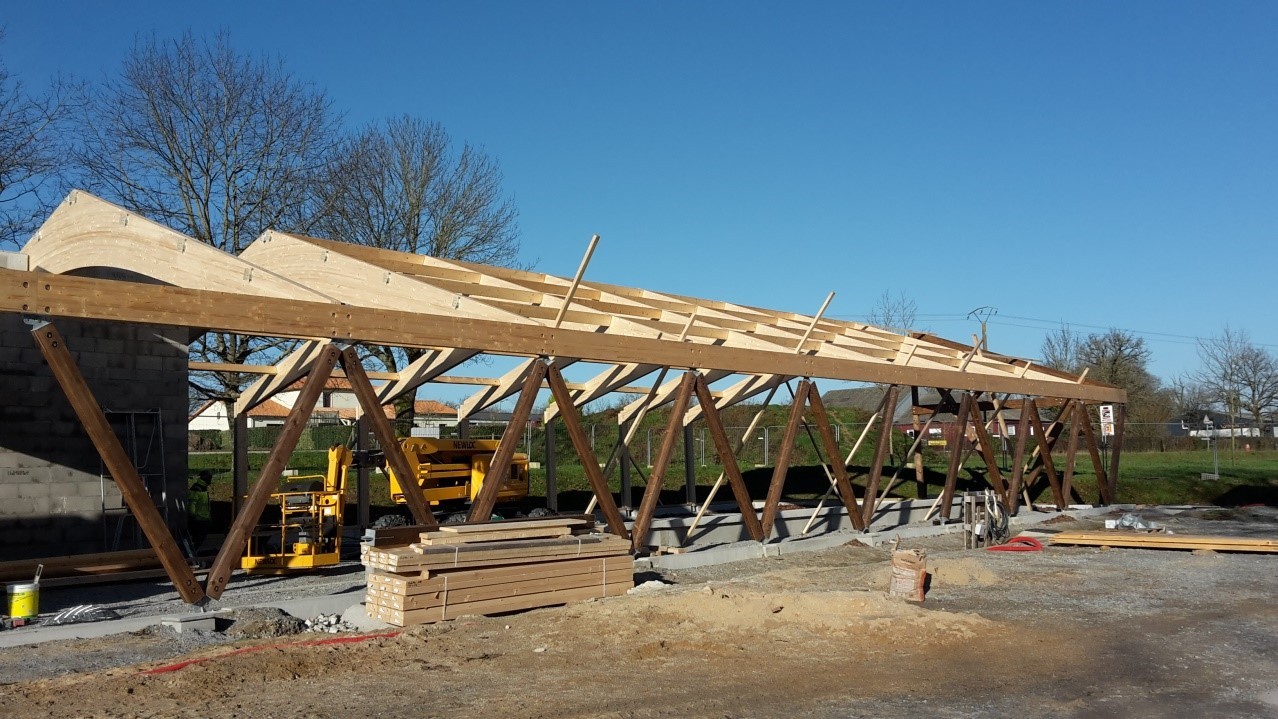

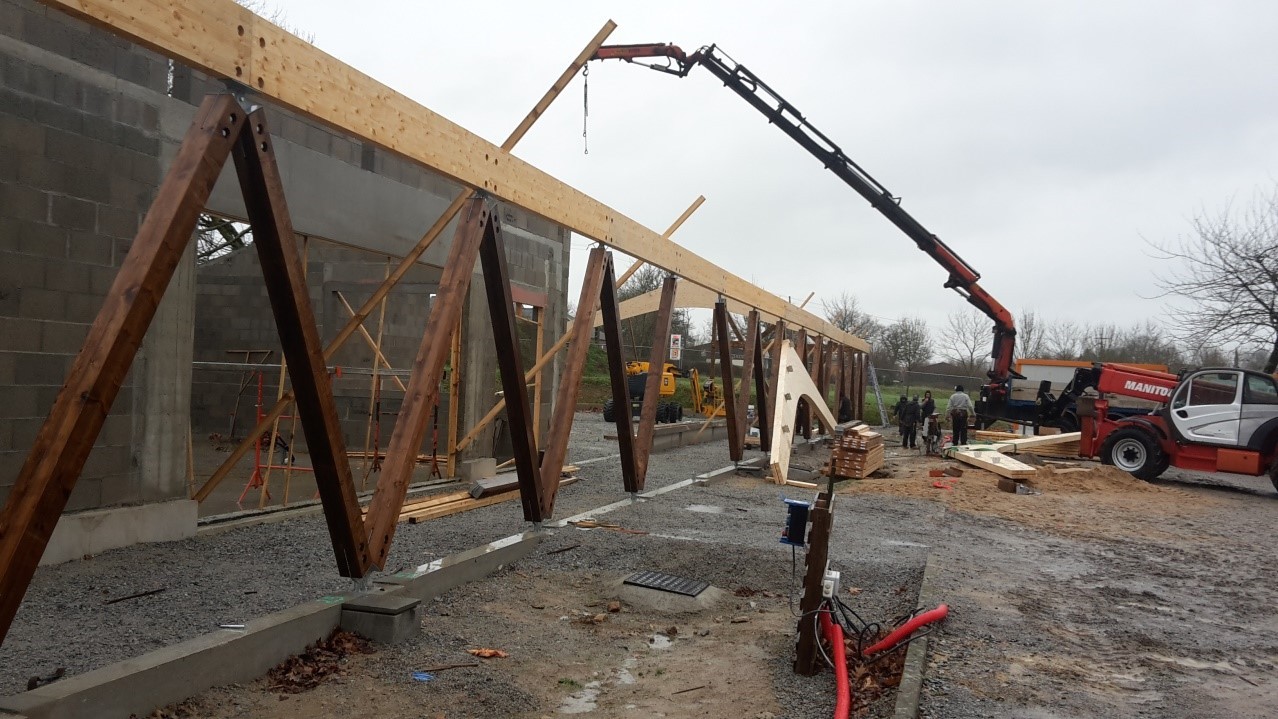

Pose des poteaux de la coursive et de la charpente :

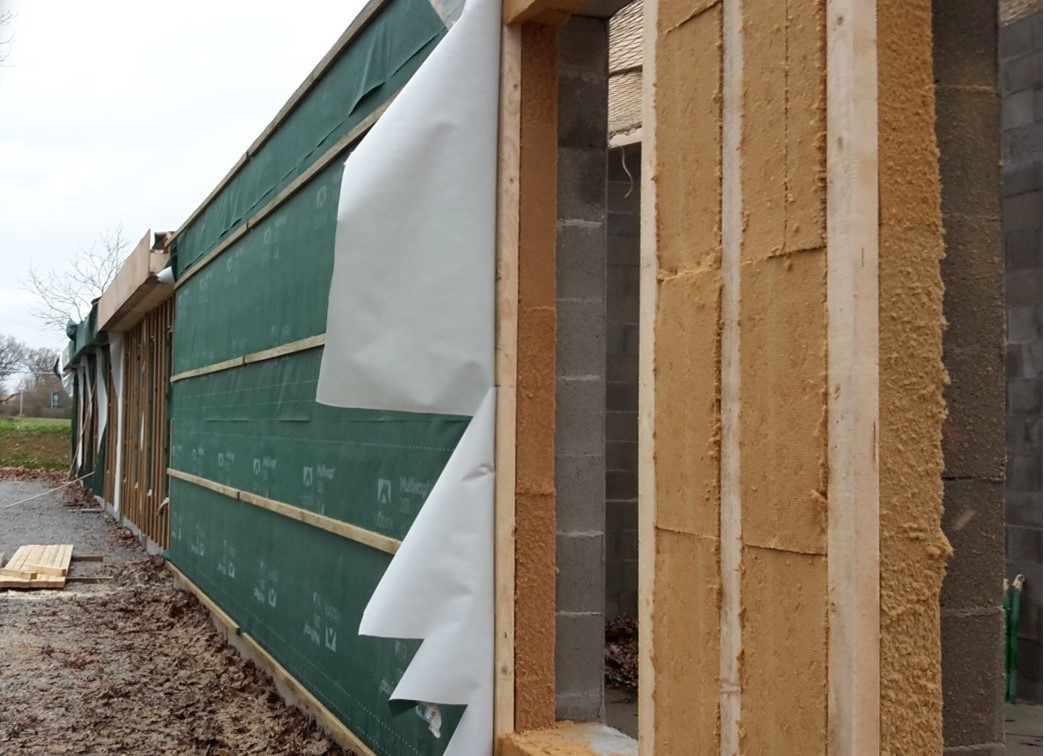

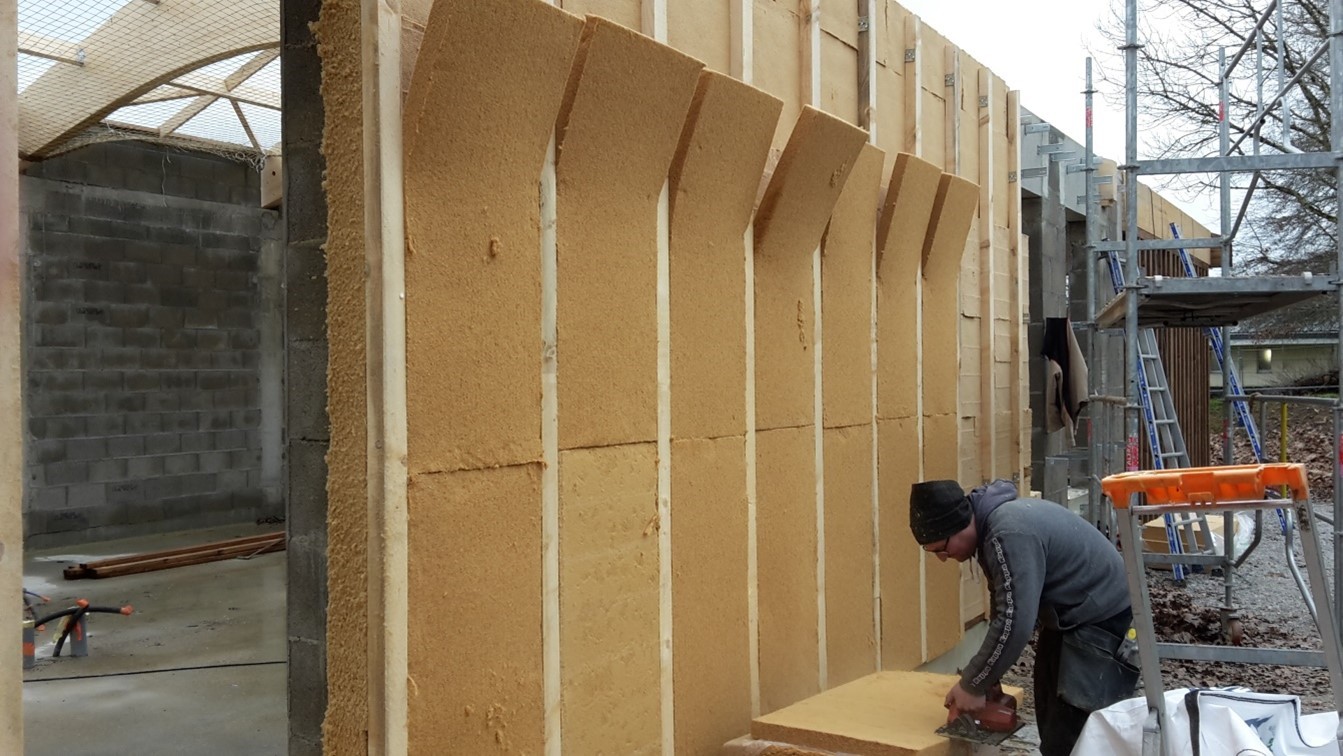

Les parois sont isolées par l'extérieur, en fibre de bois :

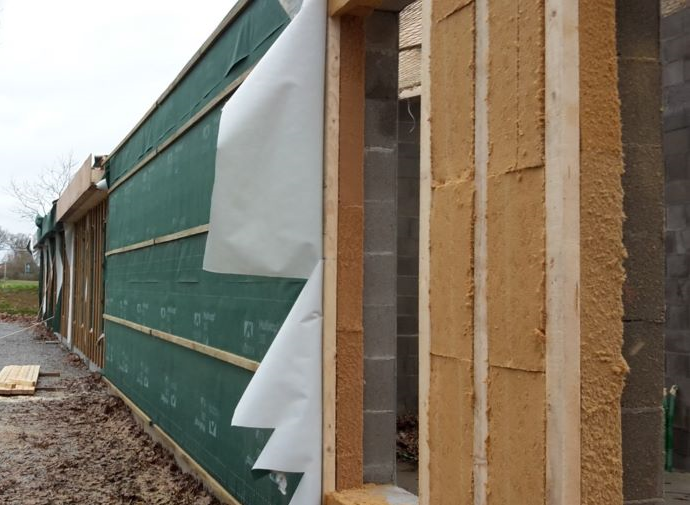

... puis recouvertes d'un pare-pluie :

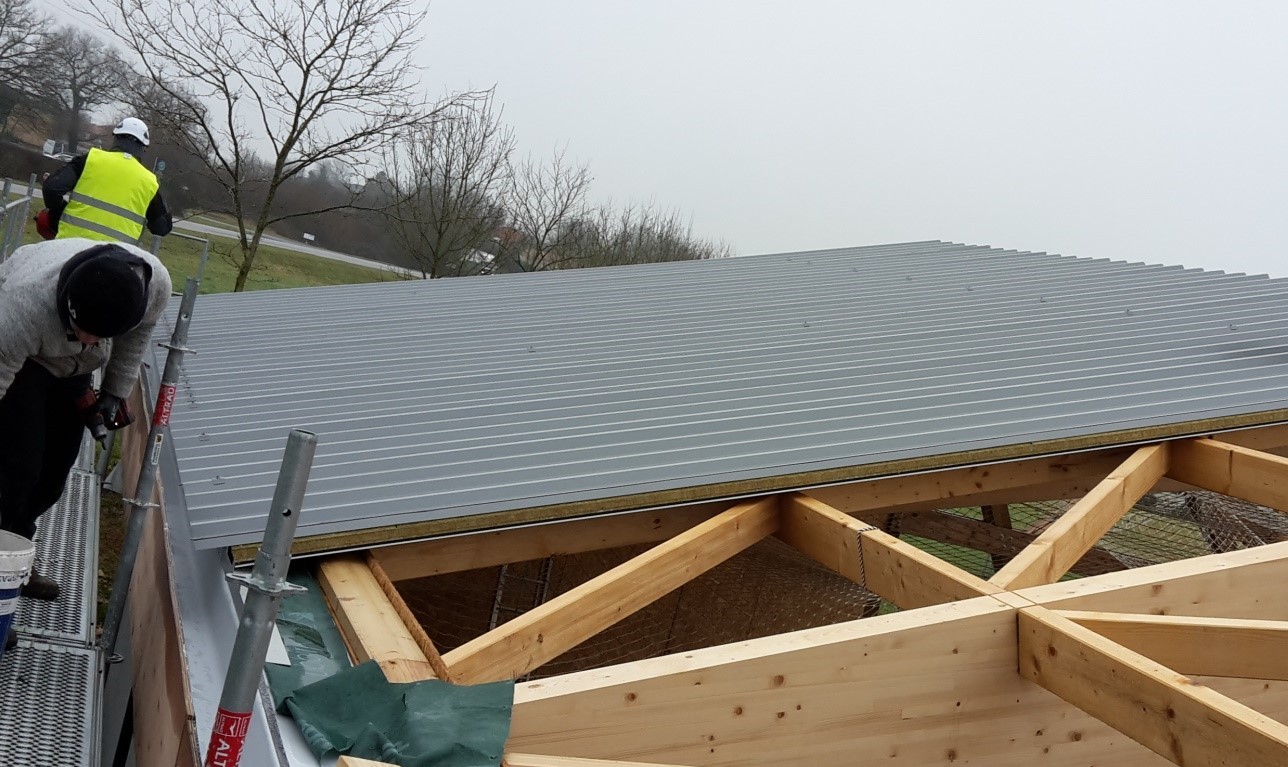

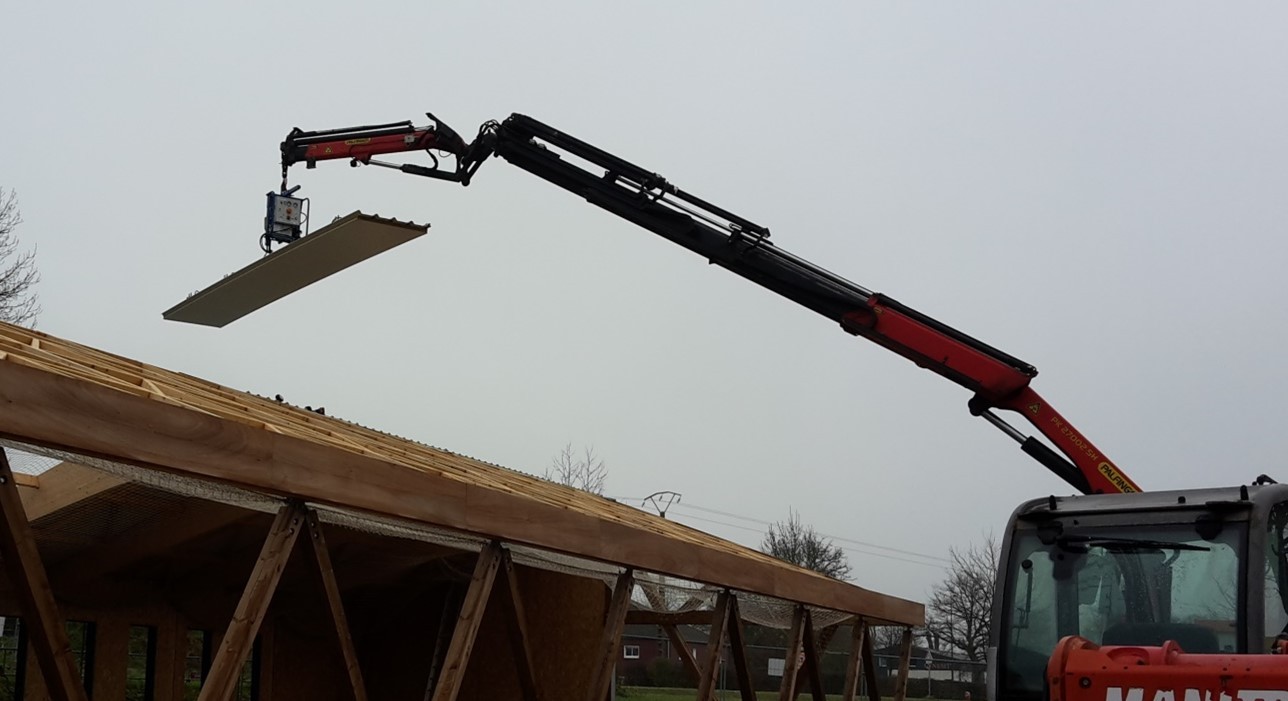

Une toiture en bacs acier vient recouvrir l'ensemble :


12 OCTOBRE 2024

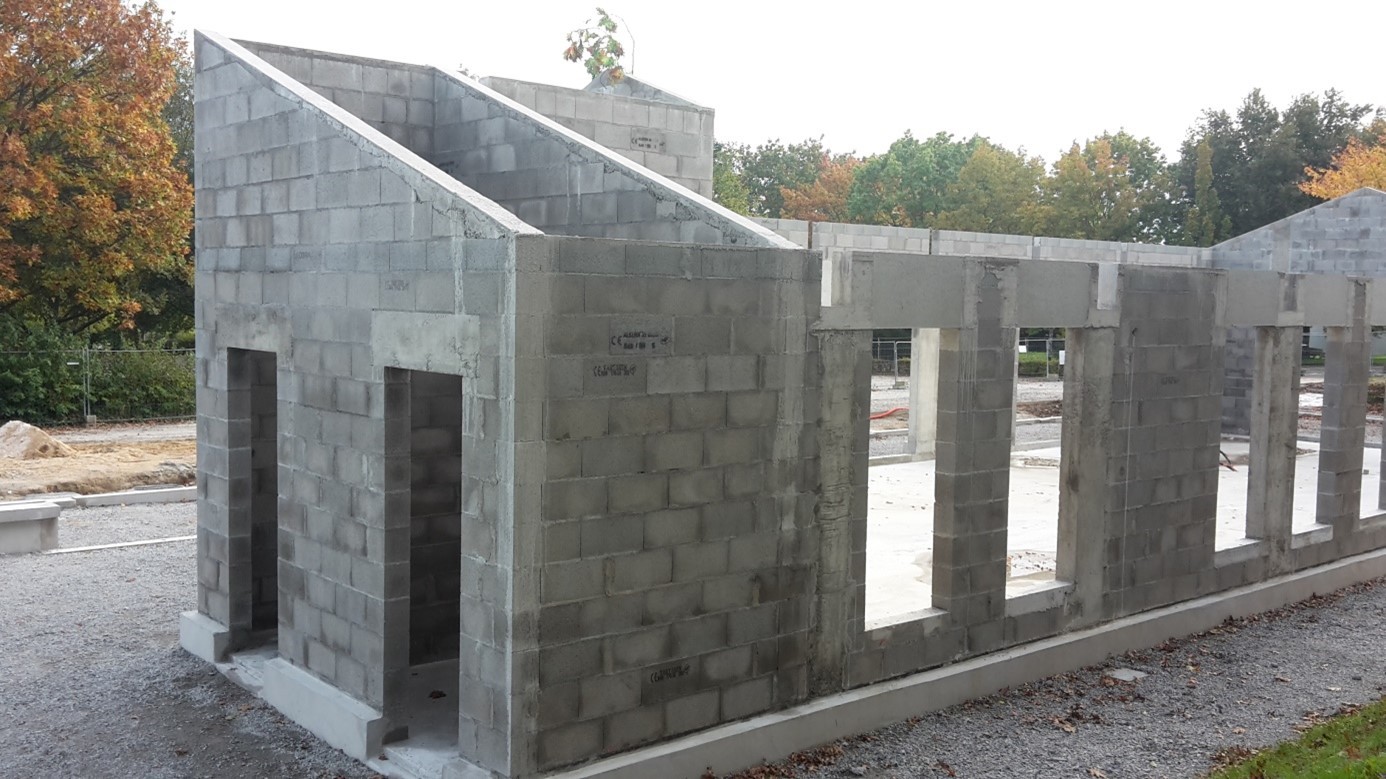

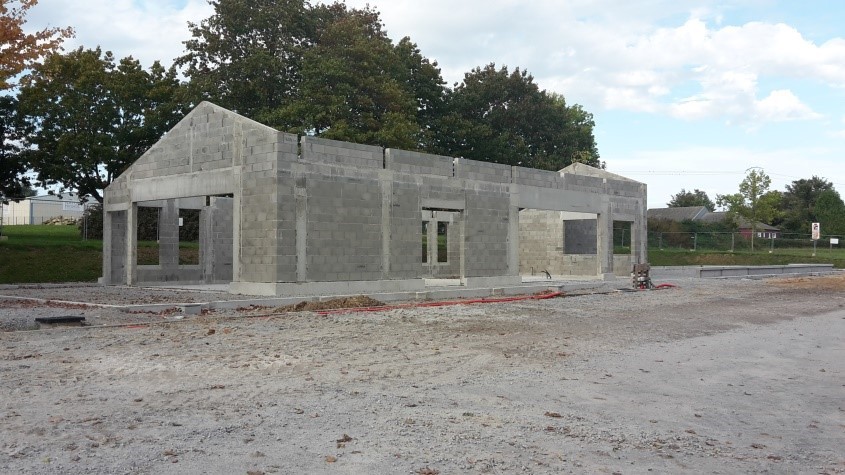

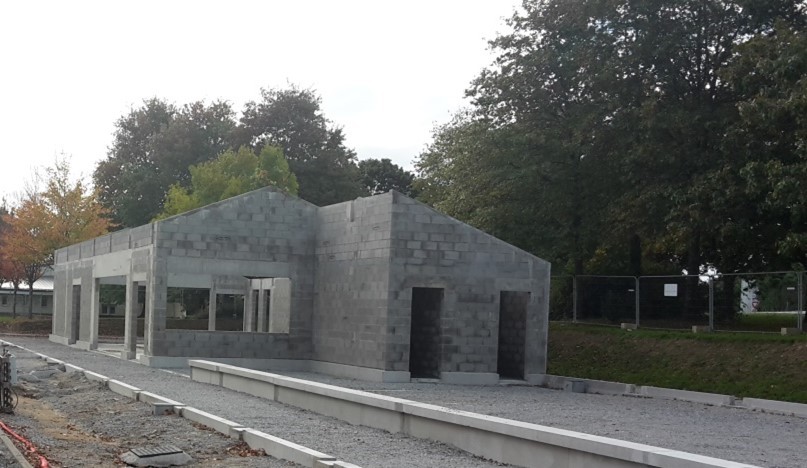

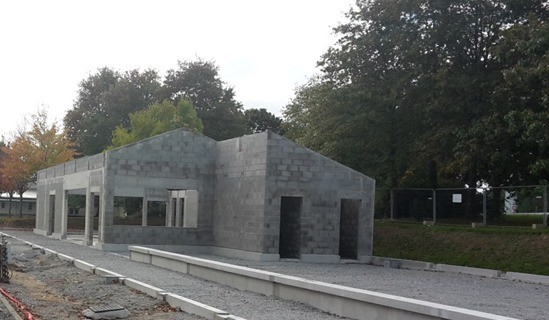

Le gros œuvre est maintenant terminé :



JUILLET 2024

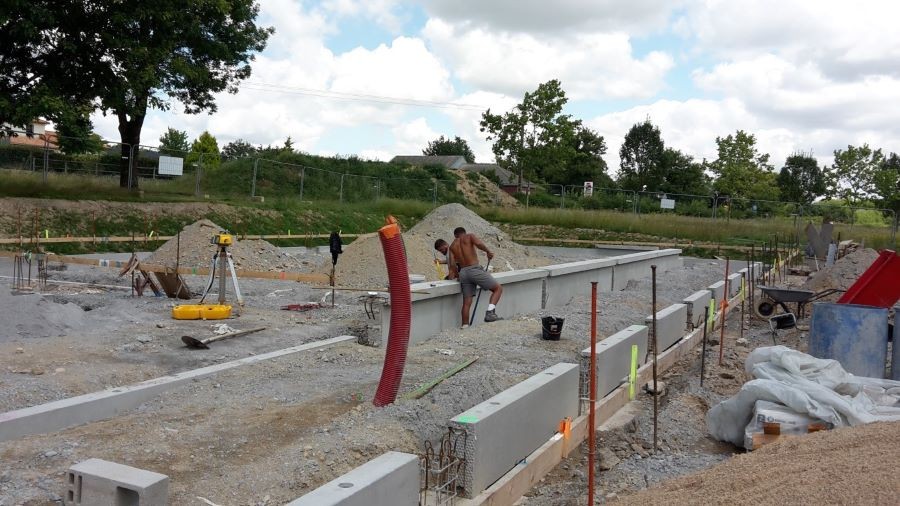

La pose des longrines demande beaucoup de précision :

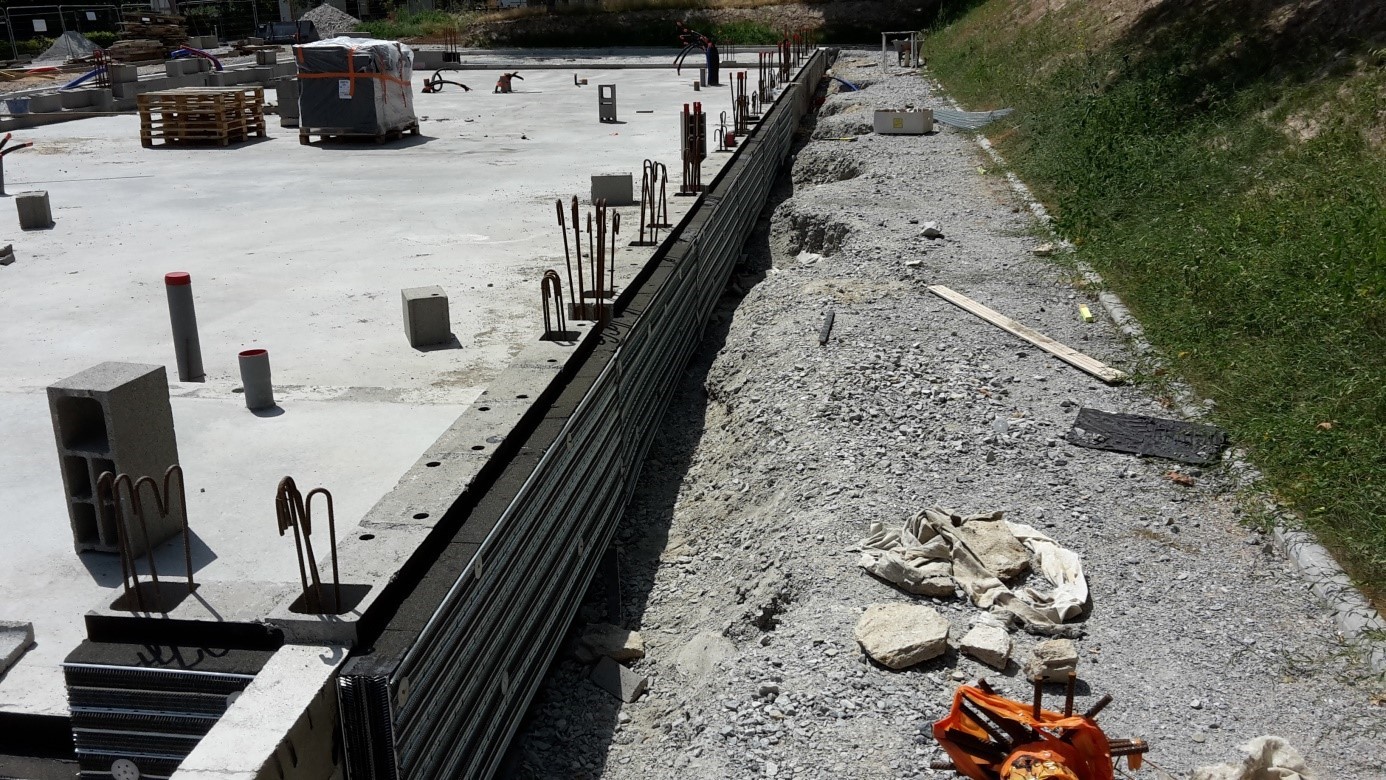

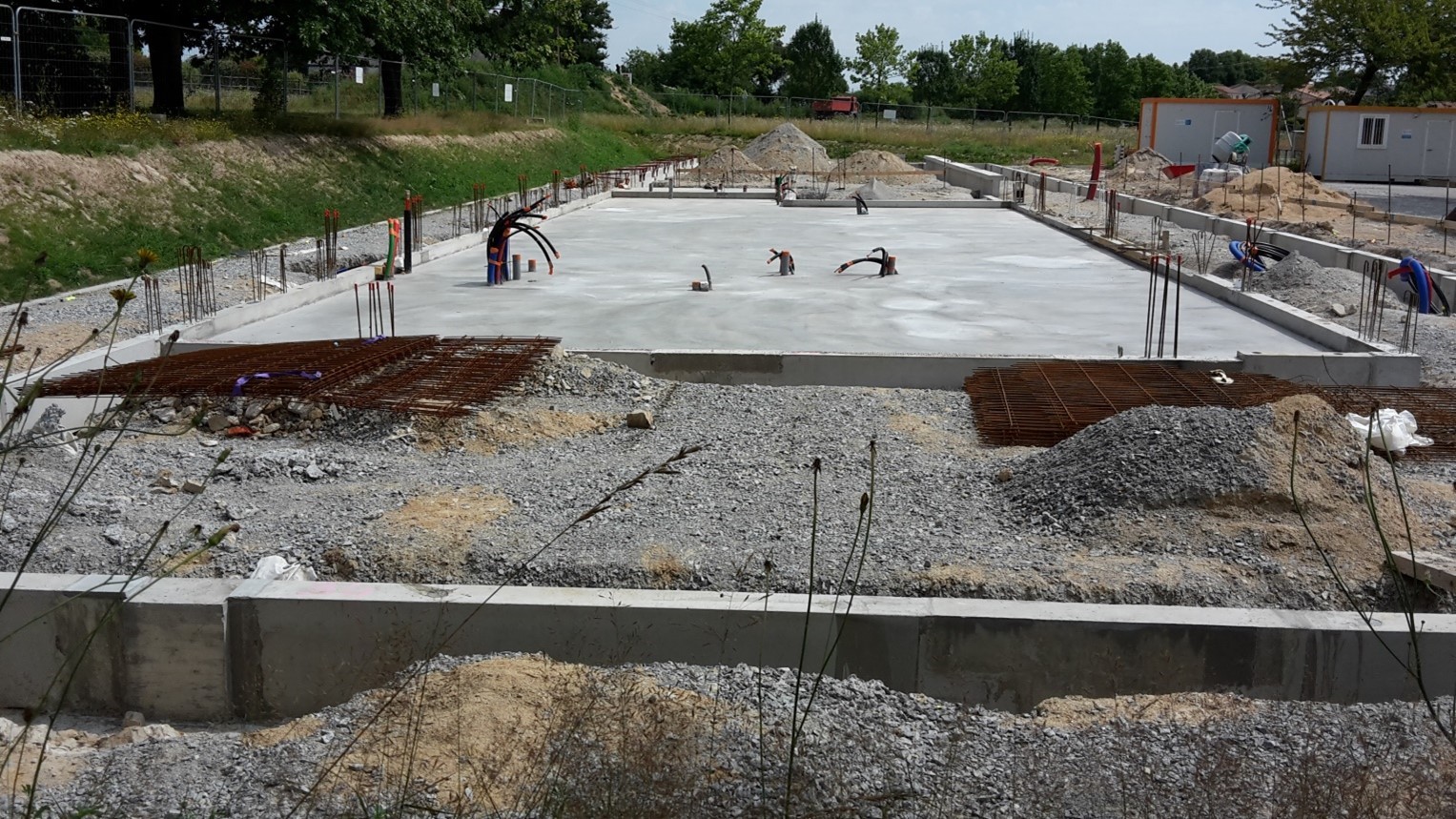

La dalle est coulée :

L'isolation extérieure est mise en place : une mousse de verre fabriquée à partir de verre recyclé assure une isolation performante :

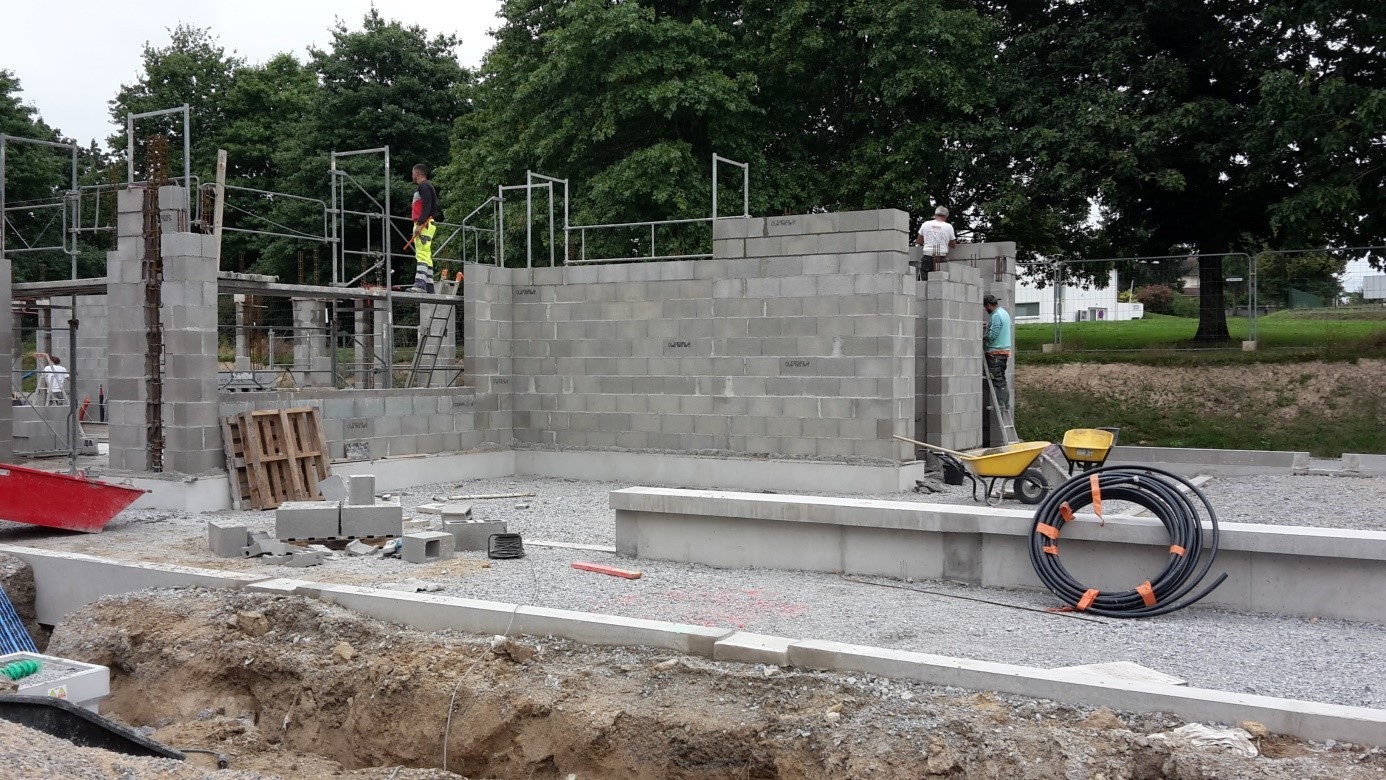

Puis les murs commencent à s'élever :

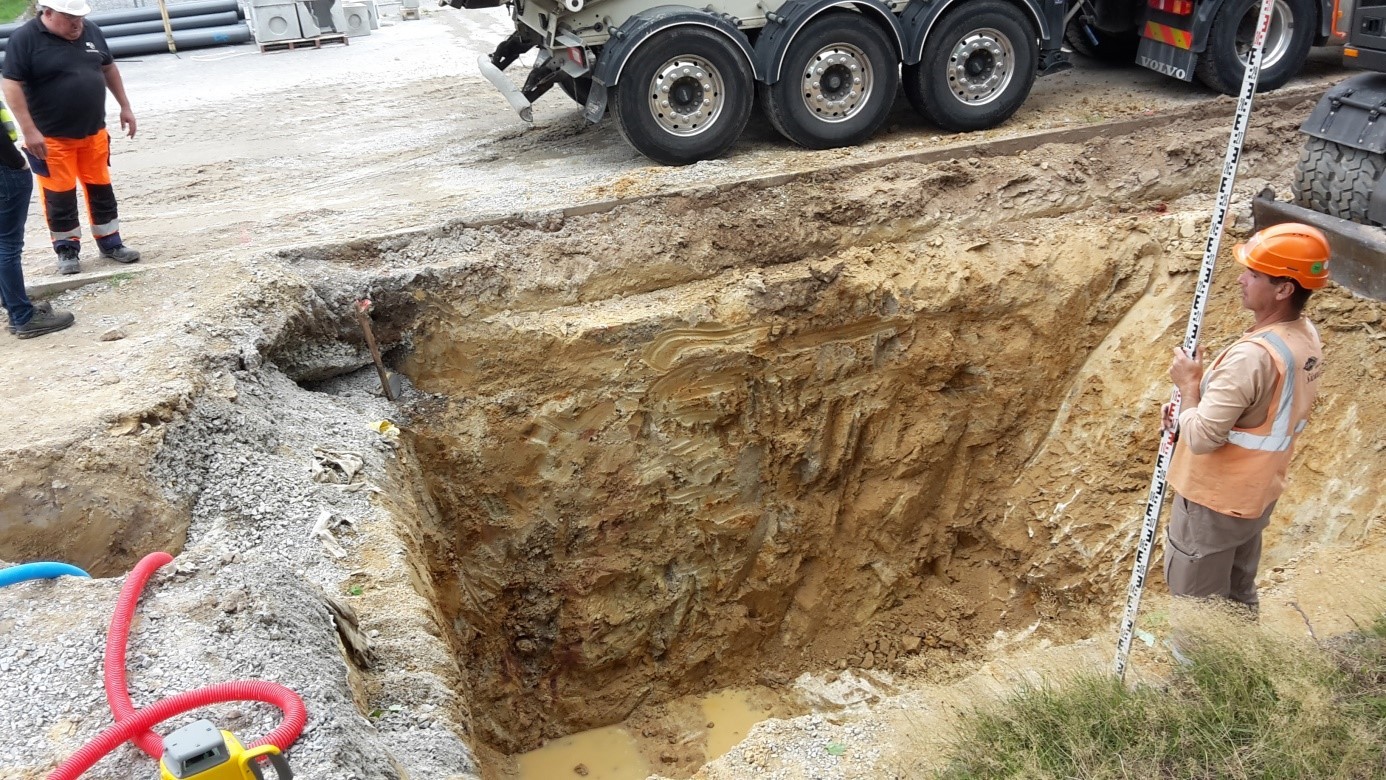

Il faut un beau trou pour placer la cuve de récupération des eaux pluviales :

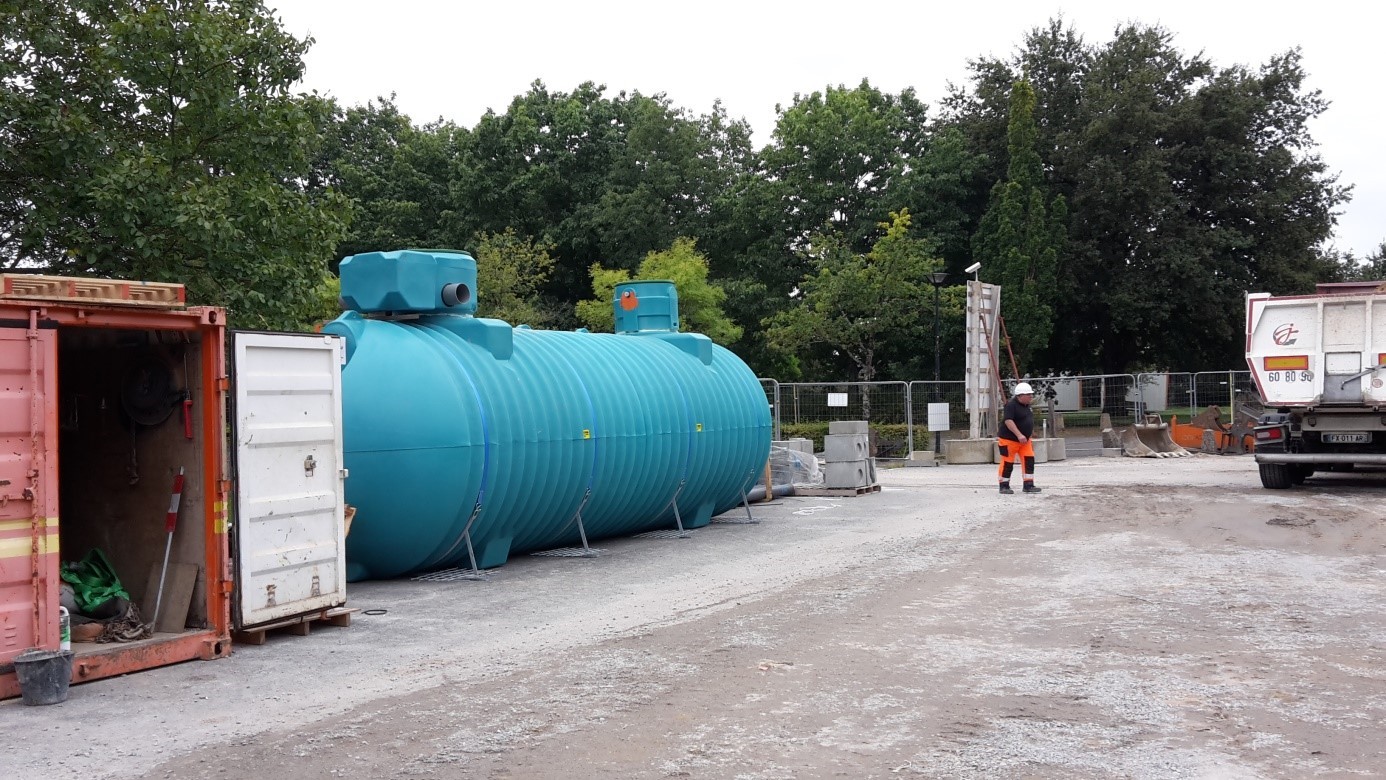

Cette cuve de 30 m³ pourra alimenter les chasses d'eau et permettre un arrosage sans utiliser l'eau potable :

29 AVRIL 2024

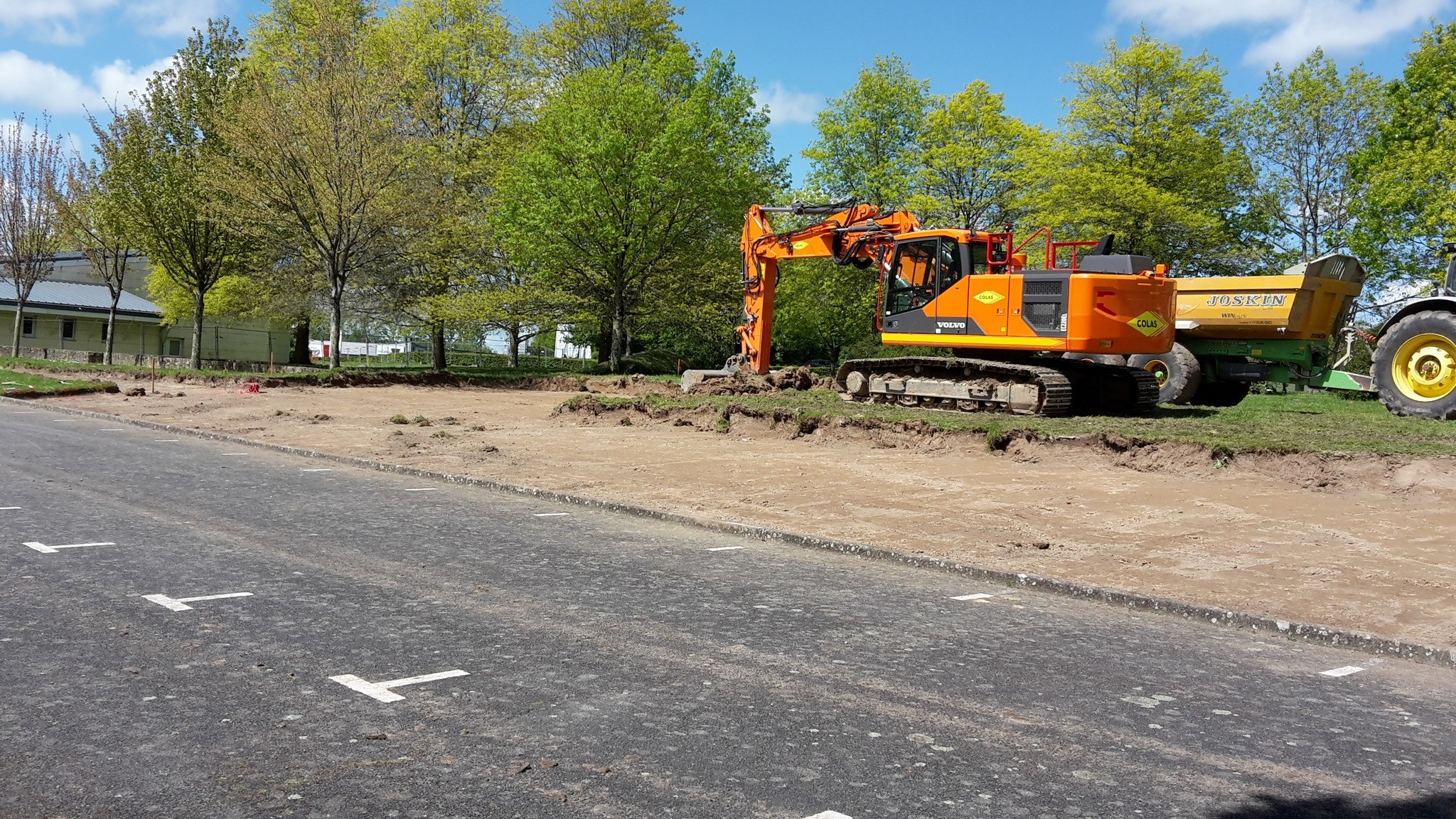

Le début du chantier :
